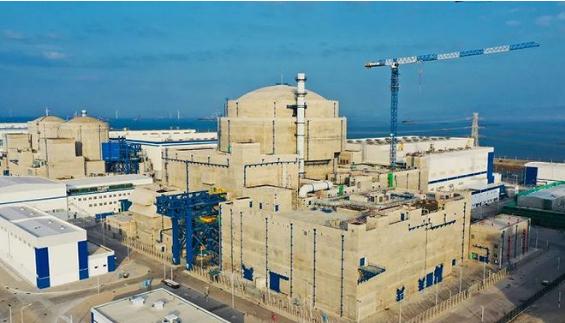

歷經五年半,華龍一號全球首堆成功并網。
11 月 27 日,中國核工業集團(下稱中核集團)官微發布消息稱,當天 00 時 41 分,華龍一號全球首堆——中核集團福清核電 5 號機組首次并網成功。經現場確認,該機組各項技術指標均符合設計要求,機組狀態良好。
從開工建設到并網發電,華龍一號全球首堆工程共耗時近 67 個月,如期完成年內并網的目標。此后,該機組還將進行各功率平臺的各項試驗和滿功率示范運行考核。
中核集團表示,這為后續機組投入商業運行奠定堅實基礎,并創造了全球第三代核電首堆建設的最佳業績。
目前,國際上三代核電技術的首堆工程,普遍面臨著拖期的問題。例如,作為 AP1000 技術全球首堆的三門核電 1 號機組,以及首個采用 EPR 技術的廣東臺山核電 1 號機組,均存在拖期現象。
2018 年 9 月,三門核電 1 號機組投產,耗時九年半,因關鍵設備出現問題拖期,按計劃應在 2013 年投產;2018 年 12 月,臺山核電 1 號機組具備商運條件,耗時九年。
福清核電站位于福建中部沿海福州福清市三山鎮前薛村,共規劃六臺百萬千瓦級壓水堆核電機組,總投資近千億元。
福清核電1-4 號機組采用二代加改進型成熟核電技術 M310 ,已于 2017 年 9 月全面投入商運,四臺機組已累計發電超過 1300 億千瓦時。5、6 號機組則采用華龍一號技術。
其中,福清核電站 5 號機組于 2015 年 5 月 7 日開工建設,建設周期 62 個月。
中核集團總經理顧軍曾于今年 5 月表示,福清核電 5 號機組今年年底將如期投產。
今年以來,該機組先后完成了熱態性能試驗、雙層安全殼試驗、主控室可居留試驗、6 號機組外穹頂?shù)跹b、首次裝料、首次臨界等重要節點。
據中核集團介紹,華龍一號機組設計壽命為 60 年,反應堆采用 177 堆芯設計,堆芯采用 18 個月?lián)Q料,電廠可利用率達 90% 以上,采用“能動和非能動”相結合的安全系統、雙層安全殼等技術,在安全性上滿足國際最高安全標準要求。
華龍一號核電技術,是由中國兩大核電企業中核集團和中國廣核集團(下稱中廣核)合作研發設計的先進百萬千瓦級壓水堆核電技術,被稱為“中國自主研發的三代核電技術路線”。
中核集團稱,華龍一號所有核心零部件均已實現國產,國產化率達到 85% 以上,完全具備了批量化建設的能力。
華龍一號是當前核電市場上接受度最高的三代核電機型之一。目前,中核集團海內外共有六臺華龍一號核電機組在建,建設工程安全和質量處于良好受控狀態。
中核集團認為,華龍一號全球首堆并網成功,標志著中國打破了國外核電技術壟斷,正式進入核電技術先進國家行列,這對中國實現由核電大國向核電強國的跨越具有重要意義,同時也進一步增強了“一帶一路”沿線國家對華龍一號的信心。
中核集團為中國第二大、世界第四大核電公司。截至今年 6 月底,該公司在運核電機組 21 臺,裝機容量 1911.2 萬千瓦;在建機組 5 臺,裝機容量 577 萬千瓦。
今年 9 月 4 日,漳州核電 2 號機組正式開建;9 月 8 日,田灣核電 5 號機組正式投產。
中核集團控股的在役核電機組數由此達到 22 臺,裝機增至 2023 萬千瓦;在建機組數量變更為 6 臺,裝機增至 698.2 萬千瓦。
